levné a bezpečné ukládání energie z obnovitelných zdrojů
Vysokoteplotní úložiště z obyčejného písku pro teplárny, průmysl i energetické komunity



Obyčejný písek v silně izolované nádobě se ohřeje elektřinou (ideálně z OZE) na zhruba 600 °C a teplo se uchová dny až týdny. Podle potřeby ho lze dodat do teplárenské sítě nebo průmyslu. Klíčové je, že baterie využívá přebytečnou elektřinu v době nadvýroby OZE, kdy jsou ceny nízké či záporné.
Provozovatel tak získává tři příjmy (místo dosavadního jednoho):
Pro ekonomicky smysluplný provoz je zásadní vysoká frekvence nabíjení a vybíjení – čím více cyklů, tím rychleji se vrátí investice. Díky velké tepelné kapacitě ale baterie zároveň umí zajistit dodávku tepla v noci nebo při bezvětří.

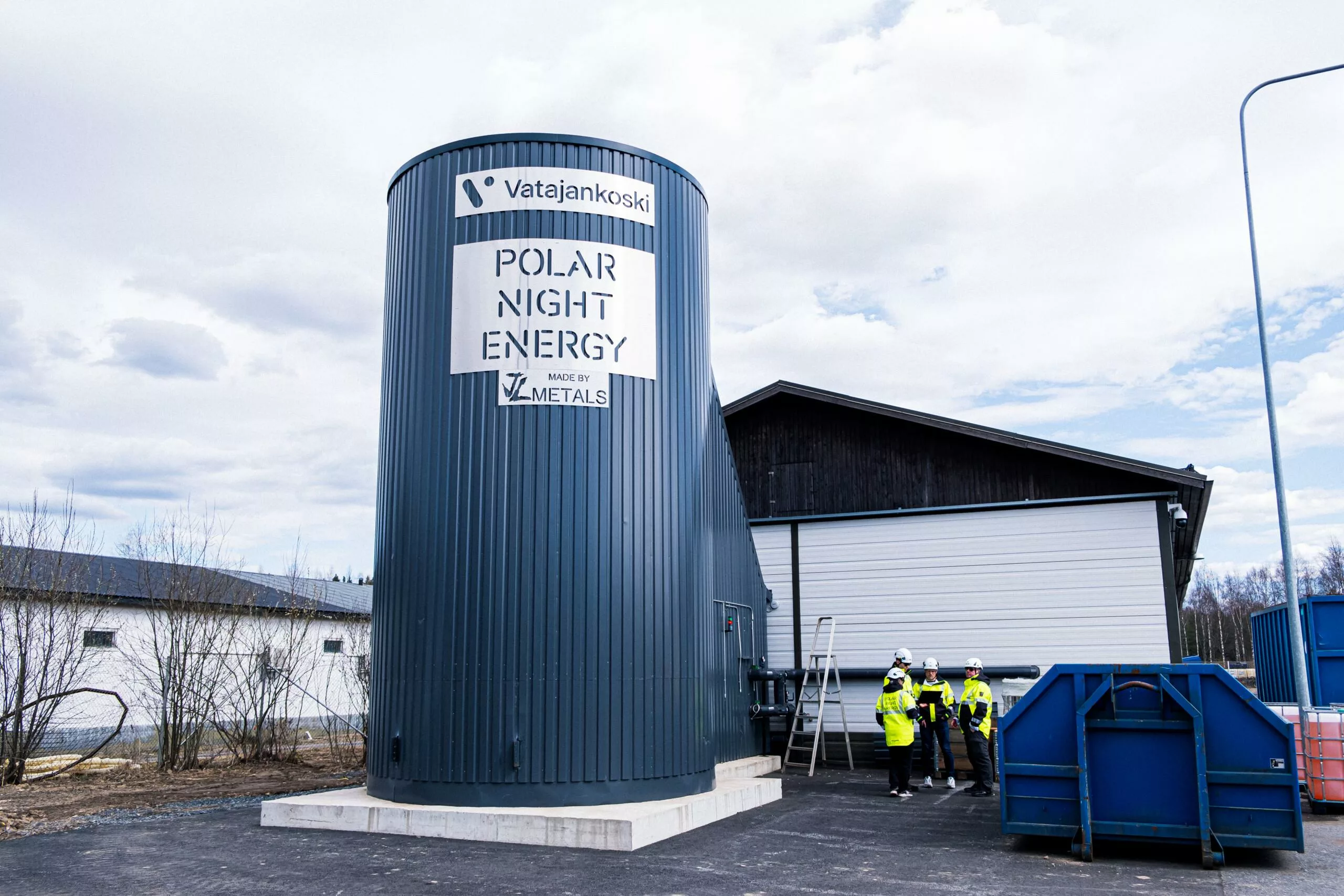

První komerční písková baterie na světě, Finsko. Pilot 8 MWh / 200 kW (2022), komerční systém 100 MWh / 1 MW (2025)
polarnightenergy.comItálie, fluidizovaný křemenný písek, 13 MWh pilot Buccino 2024
magaldi.comLotyšsko, domácí menší systémy do 1 MWh, demo 2025
batsand.comUSA, výzkumný projekt ARPA-E, až 1 200 °C, 10–100 h LDES
nrel.govPolar Night Energy má nejvyšší úroveň demonstrace, protože provozuje první komerční jednotku a od roku 2025 i největší pískové úložiště 100 MWh / 1 MW.
nízké náklady média, písek je levný, netoxický, nehořlavý
skladování dnů až týdnů s nízkými ztrátami
vysoké provozní teploty pro páru, horkou vodu i vzduch
minimální degradace, životnost nad 30 let
zpětná výroba elektřiny zatím s nižší účinností, ve fázi pilotních projektů
nárok na prostor pro stovky MWh
krátká provozní historie, první komerce od 2022
Aktualizovaný Národní klimaticko-energetický plán míří k >30 % OZE do 2030 a ukončení uhlí 2033
mpo.czEvropská komise schválila 401 mil € podpory na modernizaci CZ teplárenství
ec.europa.eu/commission/presscornerSilná síť centrálního vytápění, dostupnost písku i kameniva, domácí know-how v TES
Ano, výroba elektřiny z uloženého tepla je možná. Písková baterie může dodávat energii pro parní Rankinův cyklus nebo organický Rankinův cyklus (ORC).
Stavba začne v roce 2025, zkušební provoz včetně měření konverze tepla zpět na elektřinu potrvá do počátku 2027.
Pro 100MWh válec o průměru 13 metrů a vysoký 15m
Pro 1000 MWh / 10 MW jde válec o průměru 30 metrů vysoký 12 metrů.
Písek je netoxický, hlavní riziko je práce s vysokými teplotami, vyžaduje standardní průmyslové postupy.
